Renovering av 46 trapphus på Tunastigen för ökad trivsel och trygghet

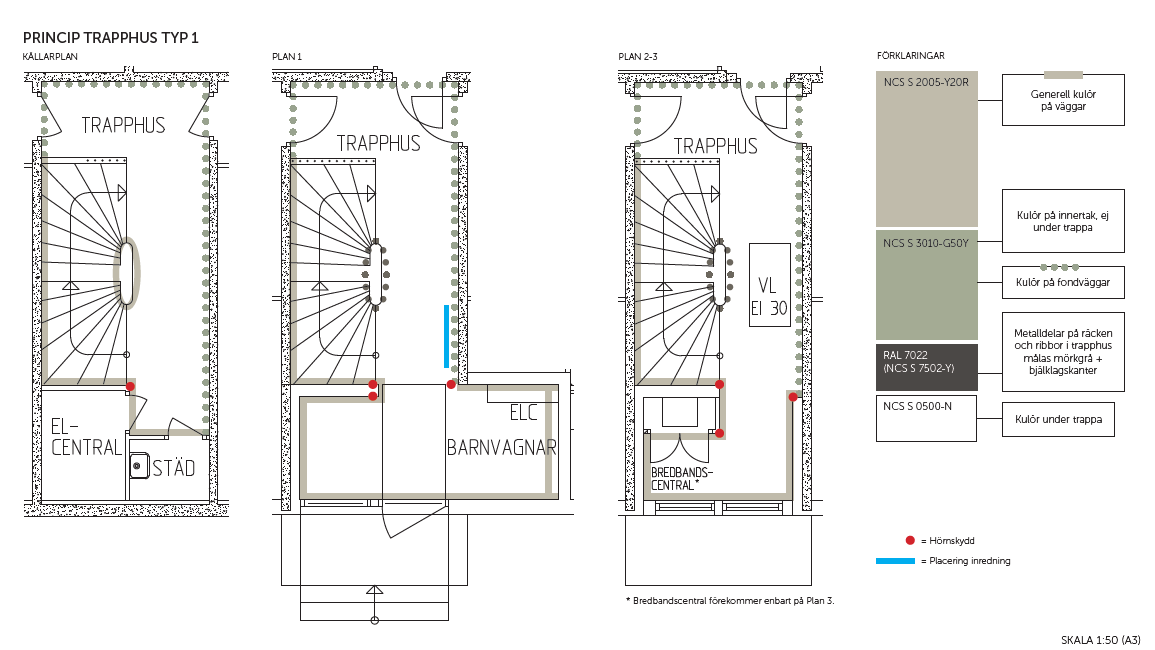

Bilden visar arkitektens skisser och förslag på kulörer på olika ytor i trapphusen.

Under hösten 2025 startar Lulebo upp ett projekt som handlar om renovering av alla våra trapphus på Tunastigen. Inom ramen för detta projekt får totalt 46 trapphus en välbehövlig uppfräschning med målning av väggar och tak samt byte av belysning (nya armaturer för LED lampor) och anslagstavlor. Nya kontrastmarkeringar i trapporna ger ökad säkerhet. Skadade ledstänger byts ut och mindre reparationer genomförs där det behövs.

Färgkombination med inspiration från naturen

Lulebos arkitekt har tagit fram ett förslag till färgsättning som innebär att trapphusens väggar och tak målas i milda naturfärger: grönt, beige och grått. Färgkombinationen är inspirerad av naturen och tillsammans med den nya belysningen skapar den en lugn, mjuk och trygg känsla i trapphusen.

Inspirationsbild för färgkombinationerna i trapphusen. På bilden finns ett naturfoto samt färgklickar i beige, grönt och grått som är inspirerade av fotot. Bredvid finns även en illustration av hur ett trapphus kommer se ut, med vy från en trappa mot ett grönmålat hörn med två lägenhetsdörrar.

Genomförande och tidplan

Den 28 augusti 2025 gör Lulebo, tillsammans med projektets entreprenör och underentreprenörer, en genomgång av av alla trapphus. Därefter genomförs projektet i 24 etapper med ca 1 vecka per etapp enligt nedanstående preliminära tidplan.

  • Etapp 1-16: vecka 36 - vecka 51 2025
  • Etapp 17-24: vecka 2 - vecka 10 2026

24 etapper:

  1. Tunastigen 54 och 56
  2. Tunastigen 58 och 60
  3. Tunastigen 62 och 64
  4. Tunastigen 66 och 68
  5. Tunastigen 70 och 72
  6. Tunastigen 74 och 76
  7. Tunastigen 78 och 80
  8. Tunastigen 82 och 84
  9. Tunastigen 86 och 88
  10. Tunastigen 90 och 92
  11. Tunastigen 94 och 96
  12. Tunastigen 98 och 100
  13. Tunastigen 102 och 65
  14. Tunastigen 67 och 69
  15. Tunastigen 71

  16. Tunastigen 79 och 81
  17. Tunastigen 83 och 85
  18. Tunastigen 93 och 95
  19. Tunastigen 97 och 99
  20. Tunastigen 101 och 103
  21. Tunastigen 105 och 107
  22. Tunastigen 109 och 111
  23. Tunastigen 113 och 115
  24. Tunastigen 117

Lulebos entreprenör informerar berörda hyresgäster inför varje etapp

Inför uppstarten av varje etapp informerar entreprenören de hyresgäster som berörs om när arbetet ska påbörjas och vad hyresgästerna behöver göra eller tänka på innan och under arbetets gång.

Normalt sett handlar det om att:

  • inte förvara några personliga ägodelar i trapphuset som både försvårar arbetet och som kan bli skadade av färgstänk och annat.
  • informera familjemedlemmar, barn och gäster om pågående renovering och vikten av att respektera skyltning/markeringar och avspärrningar.
Information till hyresgäster

2025-08-25: Information om renovering av trapphus


Kortfakta

Lulebo renoverar 46 trapphus på Tunastigen. I renoveringen ingår:

  • målning av väggar och tak
  • ny belysning (LED) i trapphus och entré
  • nya anslagstavlor
  • na kontrastmarkeringar i trappor
  • skadade ledstänger byts ut
  • mindre reparationer där det finns behov

Tidplan och genomförande

Den 28 augusti 2025 genomför Lulebo, tillsammans med projektets entreprenörer, en syn av alla trapphus. Därefter genomförs projektet i 25 etapper enligt nedanstående preliminära tidplan.

  • Start V.36 2025
  • Etapp 1-15: V. 36-V. 51 2025
  • Etapp 16-24: V. 2-V. 10 2026
  • Klart V.10 2026

Entreprenörer i projektet
  • Anderssons Bygg: Lulebos entreprenör
  • Sanfridssons Måleri: underentreprenör måleri
  • Elcom: underentreprenör belysning

Vi hjälper dig!

Lulebos Kundcenter hjälper dig när du har frågor om ditt kontrakt, dina nycklar och ditt boende, när du vill boka tid för att besöka oss eller när du behöver göra en felanmälan.

För mer information om projektet
Har du frågor om projektet är du välkommen att kontakta Lulebos projektledare Charlotte Sundberg via e-post
